1260m³高炉产期焖炉开炉操作总结

时间:2020-04-07 08:26来源:天津轧一集团轧三钢铁有 作者:韩 飞 张振国 点击:
摘 要 本文主要介绍了轧三钢铁有限公司1号1260m3高炉焖炉36天的开炉操作方法和复风恢复过程,总结了1号高炉长期焖炉过程中的复风后怎样快速恢复炉况的有效方法,进而减少了炉前工
  • 摘  要  本文主要介绍了轧三钢铁有限公司1号1260m3高炉焖炉36天的开炉操作方法和复风恢复过程,总结了1号高炉长期焖炉过程中的复风后怎样快速恢复炉况的有效方法,进而减少了炉前工的劳动强度,实现了高炉降低焦比,快速达产达效的目的。

    关键词  高炉  休风  复风  参数控制


    因环保形势严峻,天津市要求静海区全部钢铁企业停产。天津轧三钢铁公司炼铁厂接到停产通知后,1#高炉于2017年4月26日计划停炉。继2#高炉复产后,1#高炉于2017年6月1日具备复产条件。

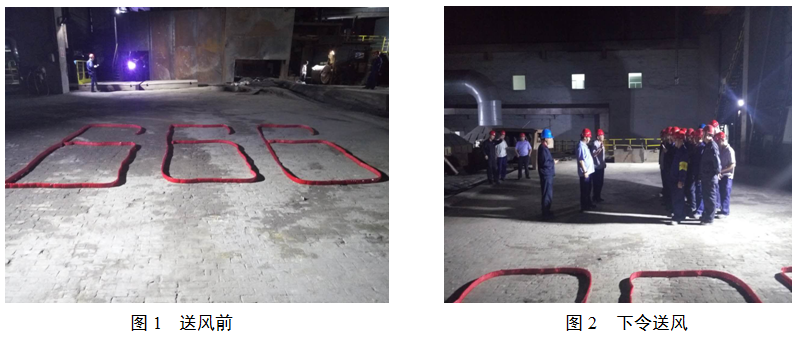

    2017年6月1日21:16,公司各单位齐聚1#高炉出铁平台,随着公司副总韩飞一声令下,轧三炼铁厂1#高炉点火送风。


    1  开炉主要思想

    (1)开炉时间正值“全国安全生产月第一天”,开炉主要思想为安全环保开炉,安全环保并行。

    (2)为加快开炉进程,执行双铁口出铁。本次开炉抽调2#高炉7名炉前人员,由炉前大班长带队;铸铁抽调14人,3个班6组人,全力保双铁口出铁。

    (3)开炉送风为东出铁口上方19#、20#,西出铁口上方10#、1#共计4个风口,视各出铁场出铁情况对称按顺序开风口。

    (4)大班长以上人员24小时全程值守,集中力量,一鼓作气快速恢复炉况。

    (5)目标2天风口全开,3天达产。

    2  送风前高炉情况

    (1)停炉过程为计划停炉,接通知后立即执行停炉计划,共上净焦210t。

    (2)停炉前矿4倒空装海南矿,矿10倒空装锰矿块,其余料仓未倒空,开炉使用仓中物料。

    (3)开炉用高锰块矿代替锰矿。

    (4)停炉时间长,共计36天,炉缸热损失严重,铁口埋氧枪预处理。

    (5)热风炉保温时间长,但热基础较2#高炉好,开炉送风后风温>600℃。


    3  开炉操作

    3.1  开炉前操作

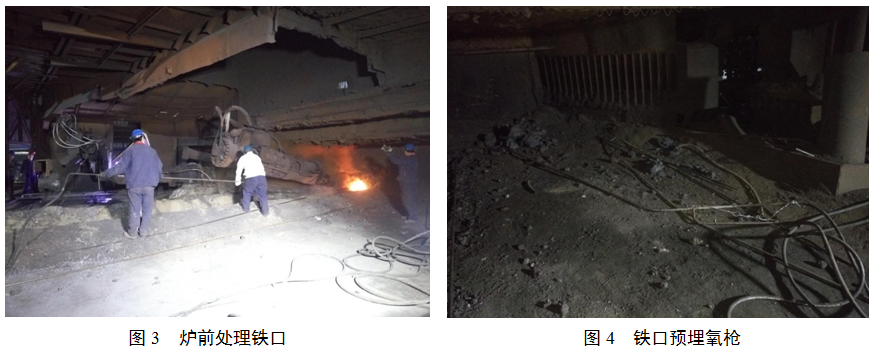

    6月1日中午,抽调炉前人员就位,东西场铁口同时处理。20:00东场铁口埋氧枪完毕,21:00西场埋氧枪完毕,具备送风条件。

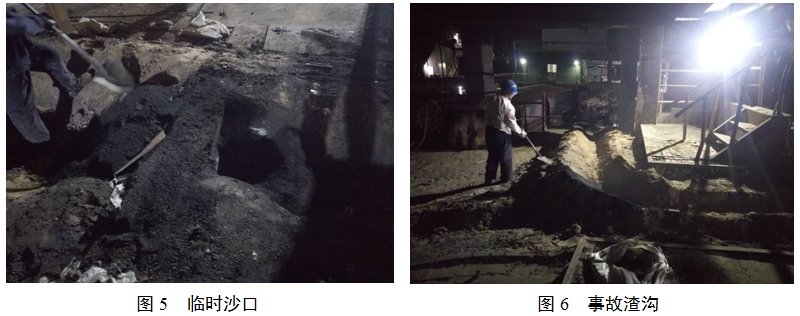

    修筑临时沙口,视渣铁分离情况及时让铁水进罐,减少铁水进干渣坑。

    事故渣沟围堵完毕,确保初始渣铁顺利进入干渣坑。

    各作业区、科室按照1#高炉开炉方案进行准备,严阵以待。


    3.2  煤气系统

    本次开炉为安全环保开炉,煤气走干除尘荒煤气放散,炉顶650放散关闭,杜绝冒烟。于22:30关闭放散,引煤气操作结束。

    3.3  开炉物料

    送风后先加净焦11批,每批8t,共计88t。

    2日2:20下第一批正常料,焦批4t,矿批8t。

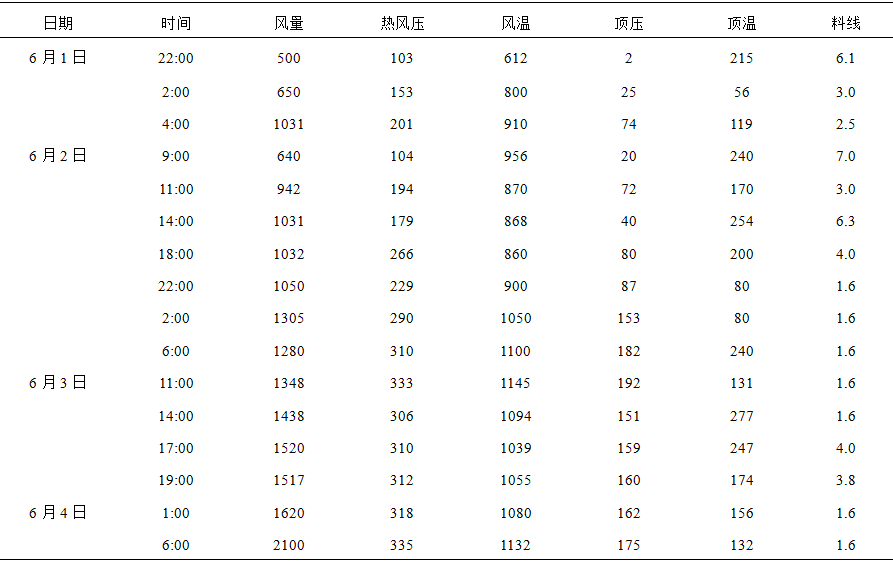

    3.4  操作参数调整情况


    因停炉时间长,炉料挤压粉化,软熔带凝固,透气性差,6月2日8:55发生悬料,坐料后料线深度7m。

    6月2日4:00送风温度达到900℃。

    6月2日13:20发生悬料,坐料后料线深度6.3m,坐料后气流通道打开,风量逐步增加,跑料顺畅。

    6月2日14:00风量破1000m3/min。

    6月3日2:45开始喷煤。

    6月3日14:00风量达到1400m3/min。

    3.5  开风口情况


    为保证风口区域空间避免开风口后烧套现象,送风前各风口进行埋盐处理。

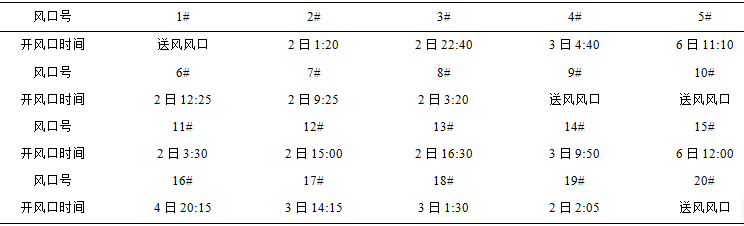

    开风口顺序为:2#、19#、8#、11#、7#、6#、12#、13#、3#、18#、4#、14#、17#、16#、5#、15#。(后受炼钢影响回罐不及时5#、15#风口到6日才捅开)

    3.6  负荷调整


    负荷调整随着风口数量逐步增加。

    3.7  出铁情况及成分


    东场1日~3日累计出25次铁,西场累计出20次铁。

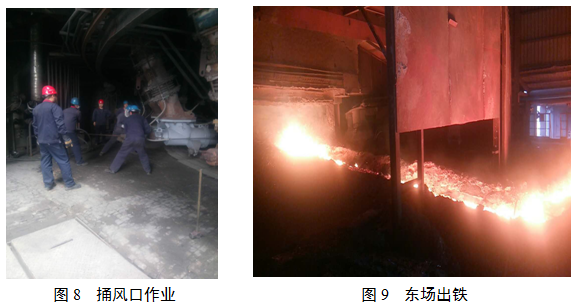

    送风3小时后开第一次口,较2#高炉早2小时。1日共开口8次,西场不好出铁,开口3次累计渣铁估重20t,东场开口5次累计渣铁估重35t。

    2日出铁22次,西场出铁12次,东场出铁10次。10:45西场铁水进罐。

    白班东西场开口次数与渣铁量基本相同。东场风口较西场风口难开,东场4个风口时,西场开到8个风口。随着开风口数量增加,东西场铁量偏差明显,夜班东场铁口深,出铁困难,西场出2炉,东场出1炉。

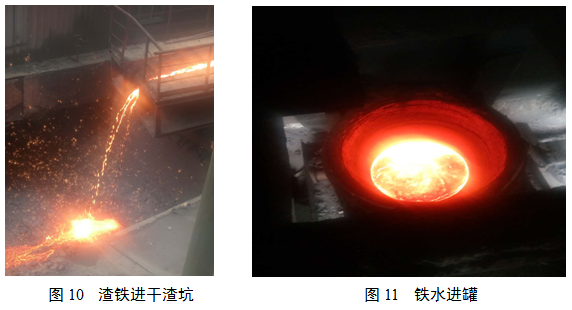

    2日11:50东场铁水过临时沙口进罐,估重15t。

    3日出铁15次,东场出铁10次,西场出铁5次。13:13东场过沙口,连出9炉,西场在此期间清理出主沟、沙口准备投用。1#高炉铁水进罐后配2#高炉,保罐正常使用。



    4  总结

    焖炉开炉重点在炉缸的加热过程,如何快速的加热炉缸是高炉开炉成功的先决条件。此次开炉虽然顺利,但也有不足之处,炉前出铁组织节奏没有预期的快,焖炉后复风出净渣铁对恢复进程至关重要,尽快排净凉渣铁,活跃炉缸中心是关键。但此次恢复炉况总体而言,计划焖炉7-10天,实际焖炉36天,恢复期间无反复,合理的开炉方案,开炉前铁口成功的预埋氧枪,大大减轻了工人劳动强度和企业的成本,为今后长期焖炉开炉积累了宝贵的经验。

    5  参考文献

    [1] 高炉炼铁生产手册,周传典主编.

    [2] 高炉生产知识问答,王筱留主编.

    (责任编辑:zgltw)
